11月28日,由中建五局第三建设有限公司及湖南乔口建设有限公司联合体承建的湖南省浅层地热能建筑规模化应用试点项目——长沙大泽湖浅层地热能B站项目接驳通水圆满成功,标志着该项目距离交付使用更近了一步。
大泽湖片区浅层地热能利用项目已成功纳入省级浅层地热能应用试点的“示范项目”范畴,为湖南省首例连片浅层地热试点项目,是长沙市十大重点城市片区之一的大泽湖片区极为重要的配套工程,同时也是标杆工程。大泽湖浅层地热能B站项目运用了污水源热泵技术,巧妙地将岳麓区污水处理厂排放的尾水热交换作为可再生能源加以利用,其最大取水流量可达 9000m³/h。

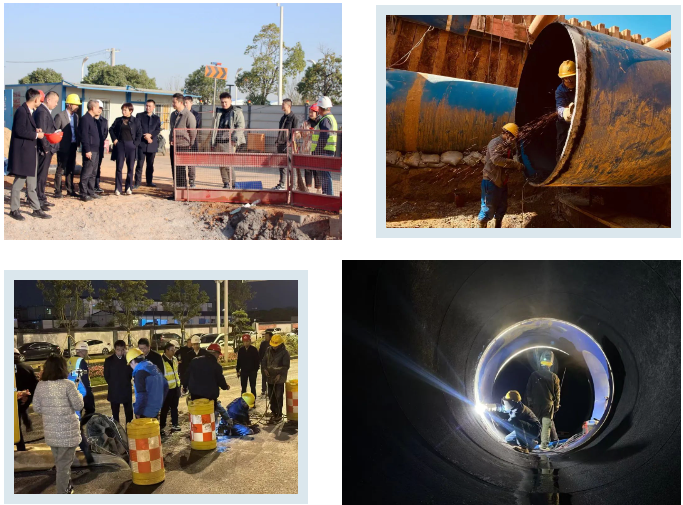

在管道接驳前期,项目部成立了专门的接驳指挥领导小组,项目各参建方做了大量的准备工作,对接市住建局、市生态环境局、市城区排水事务中心、岳麓区污水处理厂、区住建局等相关单位及行业专家,多次对接驳方案实施可能性进行论证;咨询原尾水设计单位负责人,收集尾水管道竣工图纸,对尾水管沿线阀门、排泥、排气井室进行功能性检查、维修或更换等,摸排及落实尾水管道阀门关闭后余水抽排去向;为防止在接驳过程中岳麓污水厂突发溢流情况,对原尾水应急排放口疏通;进行了正式接驳前的演练,以确保接驳工作的顺利实施。
严格落实24小时值班制度,项目团队夜以继日、齐心协力,克服各种可能面对的困难。在管道接驳过程中,为保证接驳精准度,采用氧乙炔切割断管后组织三通组合件吊装定位,长度尺寸和转弯角度吻合后开始组织焊接施工,一并安装通气管,组织死口下料、组对和焊接;尾水管道开T口切段后管道产生的变形,采取支墩加千斤顶支撑起管道,在焊接工程中有少量余水影响焊接采取砂袋封堵进行焊接,针对可能出现的溢流情况,通过在管道高点及时进行排气操作,并充分利用管道的虹吸作用来排放尾水,严格按照调度要求进行启闭闸门,对渠道、水闸、倒虹吸进行全面排查,确保试通水安全,将尾水排口的出流状态维持在了半淹没工况,有效保障了尾水管道在接驳期间的正常运行。
